  8月17日9时50分,海阳核电1号机组首次并网成功,各项技术指标均符合设计要求、机组状态良好。

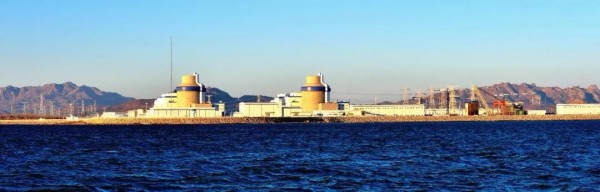

▲海阳核电厂(来源:山东核电)

  海阳核电1号机组于2018年6月21日开始首次装料,8月8日反应堆首次达到临界,8月14日首次利用核蒸汽成功冲转汽轮机至额定转速,并顺利完成汽轮发电机组并网前各项试验。并网之后,1号机组将进入带负荷试运行状态,并继续进行带负荷的相关试验项目,为商运做好准备。

  山东核电始终坚持“安全第一,质量第一”的原则,严格遵守国家法律法规,遵照电网调度指令,按照技术程序要求细致操作,保证了首次并网一次成功。
