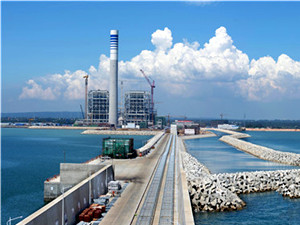

【电缆网讯】5月16日,从大唐雷州火电项目施工现场获悉,截至本月初,该项目累计完成投资49.95亿元,进度超过项目总投资金额96.29亿元的半程,总体工程量累计完成57%。预计两台在建的百万千瓦超超临界燃煤汽轮发电机组,将于明年4月及7月先后投产
【电缆网讯】5月16日,从大唐雷州火电项目施工现场获悉,截至本月初,该项目累计完成投资49.95亿元,进度超过项目总投资金额96.29亿元的半程,总体工程量累计完成57%。预计两台在建的百万千瓦超超临界燃煤汽轮发电机组,将于明年4月及7月先后投产。

据悉,大唐雷州火电项目用水通过最新海水淡化技术解决。两台百万千瓦机组的超超临界燃煤汽轮发电机组的设备,代表着国内目前最先进环保的燃煤汽轮发电技术水平,比超临界机组的热效率高出约4%。两台发电机组达产后,每年将产生超过30亿元的产值以及至少3亿元以上的税收。
目前,大唐雷州发电项目在扎实统筹推进创建精品工程活动的同时,全力加快建设速度。除安装工程实施滚动施工外,土建工程为避开中午的高温酷暑时段,科学安排工时,采取早上6时提早开工,晚上推迟收工的措施,抢补中午停工的工时损失。
