  农村电气化网讯:遵义务川供电局智能电表全覆盖工程,淘汰型电能表工程进展迅速,截止4月16日完成总工程量的40%,计划在6月底全面完成淘汰型电能表安装并投入运行。   据了解,务川供电局2018年智能电表全覆盖工程需安装电表97569只(其中:淘汰型电能表58193只,中心村费控电表16854只,营销技改项目22522只)

技术     2018-04-19 00:00:00         中国农村电气化网

  农村电气化网讯:遵义务川供电局智能电表全覆盖工程,淘汰型电能表工程进展迅速,截止4月16日完成总工程量的40%,计划在6月底全面完成淘汰型电能表安装并投入运行。   据了解,务川供电局2018年智能电表全覆盖工程需安装电表97569只(其中:淘汰型电能表58193只,中心村费控电表16854只,营销技改项目22522只)

  农村电气化网讯:遵义务川供电局智能电表全覆盖工程,淘汰型电能表工程进展迅速,截止4月16日完成总工程量的40%,计划在6月底全面完成淘汰型电能表安装并投入运行。


  据了解,务川供电局2018年智能电表全覆盖工程需安装电表97569只(其中:淘汰型电能表58193只,中心村费控电表16854只,营销技改项目22522只)。截止4月16日,淘汰型电能表已完成23500只电表更换安装工作,中心村费控电表安装、营销技改项目智能电表全覆盖工程,农村电网改造升级工程,两个供电所建设工程推进有序。

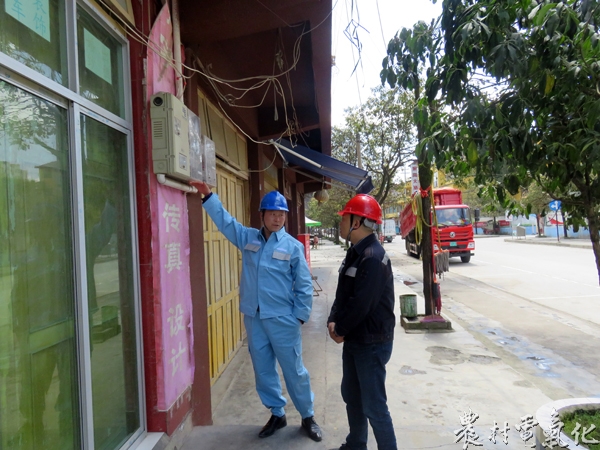

  该局在实施“三大工程攻坚战”智能电表全覆盖工程过程管控中,制定了一整套切实可行管理制度,特别针对更换电表的电量电费管理制作了淘汰型电能表批量装撤记录表,将新、旧电表编号,电表示数,更换日期,客户身份证号码,电话号码,客户认可情况等进行一一登记,有效避免了电量电费的流失,避免了与客户之间的矛盾,取得了广大客户的有力支持。
